12月17日上午,永州城投集團黨委書記、董事長李世旺在永州城投集團五樓會議室主持召開中心城區32條道路綠化提質改造協調會。市住建局、市園林局、市規劃設計院、永州開建投、市經開區園林處以及項目各標段中標單位相關負責人參加會議。
會上,各中標單位分別就各自中標項目提出相關問題和要求,市住建局、市園林局、市規劃設計院、開建投等分別就中心城區32條道路綠化提質改造相關情況提出建議,永州城投集團根據各單位提出的建議和問題分別提出解決方案,并明確了各個綠化提質改造工程的時間節點和相關負責人。

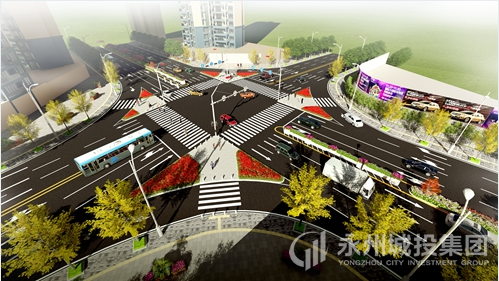

翠竹路效果圖

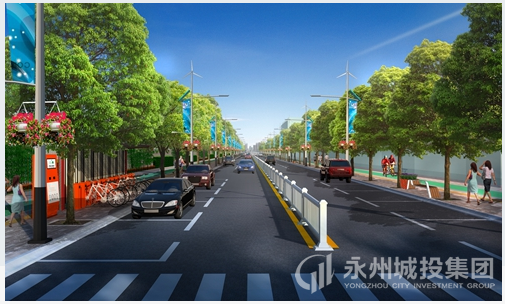

梅灣路效果圖
李世旺指出,永州中心城區32條道路綠化提質改造,要把握五項原則。一是高度重視,統一認識。要貫徹落實市委、市政府“高標準,嚴要求”的指示,各設計單位和施工單位要統一規劃,力求數量和質量齊頭并進,真正做到有品有質的“品質活力永州”。二是完善設計,風格多樣。要因路制宜,不能千篇一律,要根據不同的路段,形成不同的風格;要品種多樣,對于適合永州氣候、土質的綠化植被,要盡量追求多樣化;要季相分明,力求體現季節特色。三是精心組織,合理安排。要在2017年3月底之前完成主體綠化工程,并于2017年6月底之前完成32條道路的綠化提質改造任務。各施工單位要完善方案,嚴格按照既定的時間節點推進各項工作。四是嚴格程序,科學施工。要嚴格按照市園林局相關文件的要求,做到設計方案小組審查嚴格把關,苗木選用優質優價,科學種植嚴格驗收。五是加強協調,按時完工。成立專門的協調小組,面對線多面廣的施工情況,做好各單位的協調,減少矛盾糾紛,保證按時完工。

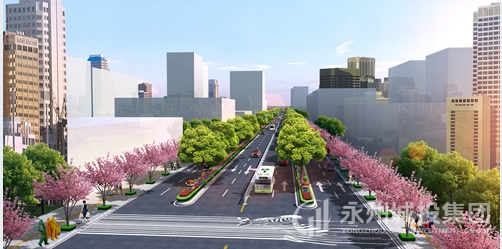

零陵路效果圖

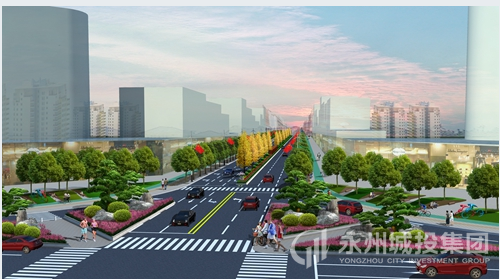

珍珠路效果圖
李世旺強調,各中標單位進一步完善方案,嚴格按時間節點推進各項工作,力爭中心城區32條道路綠化提質改造工作在明年1月份全面啟動施工,確保明年春節之前全面完工,為爭我市創國家園林城市奠定良好基礎,給市委、市政府及廣大市民交出一份滿意的答卷。
